誰有橋梁蓋梁抱箍施工方案?
橋梁蓋梁抱箍施工方案
抱箍法

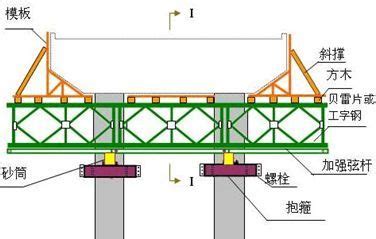

其力學原理:是利用在墩柱上的適當部位安裝抱箍并使之與墩柱夾緊產生的最大靜摩擦力,來克服臨時設施及蓋梁的重量。如圖3所示。
抱箍法的關鍵是要確保抱箍與墩柱間有足夠的摩擦力,以安全地傳遞荷載。下面就此問題進行討論。
4.1 抱箍的結構形式
抱箍的結構形式涉及箍身的結構形式和連接板上螺栓的排列。
4.1.1 箍身的結構形式
抱箍安裝在墩柱上時必須與墩柱密貼,這是個基本要求。由于墩柱截面不可能絕對圓,各墩柱的不圓度是不同的,即使同一墩柱的不同截面其不圓度也千差萬別。因此,為適應各種不圓度的墩身,抱箍的箍身宜采用不設環向加勁的柔性箍身,即用不設加勁板的鋼板作箍身。這樣,在施加預拉力時,由于箍身是柔性的,容易與墩柱密貼。
4.1.2 連接板上螺栓的排列

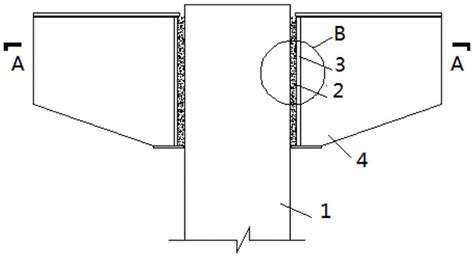

抱箍上的連接螺栓,其預拉力必須能夠保證抱箍與墩柱間的摩擦力能可靠地傳遞荷載。因此,要有足夠數量的螺栓來保證預拉力。如果單從連接板和箍身的受力來考慮,連接板上的螺栓在豎向上最好布置成一排。但這樣一來,箍身高度勢必較大。尤其是蓋梁荷載很大時,需要的螺栓較多,抱箍的高度將很大,將加大抱箍的投入,且過高的抱箍也會給施工帶來不便。因此,只要采用厚度足夠的連接板并為其設置必要的加勁板,一般均將連接板上的螺栓在豎向上布置成兩排。這樣做在技術上是可行的,實踐也證明是成功的。因此,抱箍采用如圖4所示的結構形式。
4.2 連接螺栓數量的計算
抱箍與墩柱間的最大靜摩擦力等于正壓力與摩擦系數的乘積,即F=f×N
式中 F-抱箍與墩柱間的最大靜摩擦力;
N-抱箍與墩柱間的正壓力;
f-抱箍與墩柱間的靜摩擦系數。
而正壓力N與螺栓的預緊力是對平衡力,根據抱箍的結構形式,假定每排螺栓個數為n,則螺栓總數為4 n,若每個螺栓預緊力為F1,則抱箍與墩柱間的總正壓力為N=4×n×F1。
對于抱箍這樣的結構,為減少螺栓個數,可采用材質為45號鋼,直徑30mm的大直徑螺栓或M27高強度螺栓。但采用M27高強度螺栓有兩個缺點:一是高強度螺栓經過一次加力松弛循環后一般不能再用,這與抱箍需多次重復使用的要求不相符;再次安裝抱箍時需更換新螺栓,加大了投入;二是市場上沒有M27高強度螺栓,必須到專門的廠家購買,不能滿足隨時更換的要求。因此,一般均采用材質45號鋼的M30大直徑螺栓。每個螺栓的允許拉力為[F]=As×[σ]
式中As —螺栓的橫截面積,As=πd2/4
[σ]—鋼材允許應力。對于45號鋼,[σ]=2000kg/cm2。
于是,[F]=[σ]πd2/4=2.0×3.14×32/4=14.13 t;取F1=14 t
鋼材與混凝土間的摩擦系數為0.3~0.4,取f=0.3
抱箍與墩柱間的最大靜摩擦力為F=f×N=f×4×n×F1=0.3×4×n×14=16.8n
若臨時設施及蓋梁重量為G,則每個抱箍承受的荷載為Q=G/2。
取安全系數為λ=2,則有Q=F/λ即G/2=16.8n/2;n=0.06×G
故可取n為整數。
可見,抱箍法從理論上是完全可行的.
4.3 抱箍法施工的注意事項
4.3.1 抱箍結構上應注意的問題
(1)箍身應有適當強度和剛度,以傳遞拉力、摩擦力并支承上部結構重量,可采用厚度為10mm~20mm的鋼板。
(2)由于抱箍連接板是直接承受螺栓拉力的構件,要有足夠的強度和剛度,根據理論計算及實踐經驗,以采用厚度為24mm~30mm的鋼板為宜。
(3)由于抱箍連接板上螺栓按雙排布置,外排螺栓施壓時對箍身產生較大的偏心力矩,對箍身傳力有不利影響,因此,螺栓布置應盡可能緊湊,以剛好能滿足施工及傳力要求為宜。
(4)為加強抱箍連接板的剛度并可靠地傳遞螺栓拉力,在豎直方向上,每隔2~3排螺栓應給連接板設置一加勁板。
4.3.2 施工中應注意的問題
(1)抱箍與墩柱間的正壓力是由連接螺栓施加的,螺栓應首先進行預緊,然后再用經校驗過的帶響板手進行終擰。預緊及終擰順序均為先內排后外排,以使各螺栓均勻受力并確保螺栓的拉力值。
(2)澆筑蓋梁混凝土時,由于抱箍受力后產生變形,螺栓的拉力值會發生變化。因此,在澆筑蓋梁的全過程中應反復對螺栓進行復擰,即每澆筑一層混凝土均應對螺栓復擰一次。
綜上所述,只要采取適當措施,抱箍法是完全可行的。抱箍法有很多優點,第一,抱箍法是臨時荷載及蓋梁重量直接傳給墩柱,對地基無任何要求;第二,抱箍的安裝高度可隨墩柱高度變化,不需要額外的調節底模高度的墊木或分配梁;第三,抱箍法適應性強,不論水中岸上、有無系梁,只要是圓形墩柱就可采用;第四,抱箍法節省人力物力是顯而易見的,因此從經濟上講是最合算的;第五,抱箍法不會破壞墩柱外觀,而且抱箍法施工時支架不存在非彈變形,不用進行預壓。
LED抱箍燈是怎樣安裝的
1、工藝流程:燈架、燈具安裝→配接引下線→試燈 2、燈架、燈具安裝: 1)、按設計要求測出燈具(燈架)安裝高度,在電桿上劃出標記。 2)、將燈架、燈具吊上電桿(較重的燈架、燈具可使用滑輪、大繩吊上電桿),穿好抱箍或螺栓,按設計要求找好照射角度,找好平正度后,將燈架緊固好。 3)、成排安裝的燈具其仰角應保持一致,排列整齊。 3、配接引下線:將針式絕緣子固定在燈架上,將導線的一端在絕緣子上綁好回頭,并分別與燈頭線、熔斷器進行連接。橡膠布和黑膠布半幅重疊各包扎一層。然后,將導線的另一端拉緊,并與路燈干線背扣后進行纏繞連接。 4、燈具的相線應裝有熔斷器,且相線應接螺口燈頭的中心端子。 5、線與路燈干線連接點距桿中心應為400~600mm,且兩側對稱一致。 6、引下線凌空段不應有接頭,長度不應超過4m,超過時應加裝固定點或使用鋼管引線。 7、導線進出燈架處應套軟塑料管,并做防水彎。 8、 試燈:全部安裝工作完畢后,送電、試燈,并進一步調整燈具的照射角度。
電桿和抱箍的配合怎么使用
對合抱箍和u型抱箍的直徑,要由你在桿上安裝的部位決定.分別測一下桿稍與桿根的直徑,用根徑減去稍徑,得數除以桿長就是此桿每米直徑的變化率.安在何處就可用這個變化率求出該處的直徑了.
蓋梁抱箍法施工及計算
一. 施工設計說明1、概況:本標段全長12.285km,共設置大橋1座,中橋5座,分離式立交橋(含互通主線橋)7座,小橋1座。其中下構為墩柱式蓋梁結構的橋梁有大嶺互通主線1號橋、大嶺互通主線2號橋、劉屋村中橋、陳屋村中橋、東坑水庫大橋、墩子頭中橋、姚光村中橋、瓦窯崗中橋、赤沙分離式立交橋、東邊逕分離式立交橋、大白小橋。由于地基承載力不足及水中墩蓋梁施工困難,所以本橋蓋梁采用抱箍法施工。本次計算選擇本標段單位跨度蓋梁自重最大的大嶺互通主線2號橋54#墩左幅蓋梁為例,驗算蓋梁施工中的抱箍應力是否達到施工要求。54#墩為雙柱式橋墩,墩柱中心距離為9.70m,上方蓋梁長16.227m,寬2.3m,高1.8m,砼澆筑量為62.88m3。2、設計依據(1) 交通部行業標準,公路橋涵鋼結構及木結構設計規范(JTJ025-86)(2) 路橋施工計算手冊 人民交通出版社(3) 五金手冊 饒勃主編(4) 公路施工手冊,橋涵(上、下冊)交通部第一公路工程總公司(5) 蓋梁模板提供廠家提供的模板有關數據(6) 我單位的橋梁施工經驗二. 蓋梁抱箍法結構設計1、 側模與端模支撐 側模為特制大鋼模,面模厚度為δ6mm,肋板高為10cm,在肋板外設 [10背帶。在側模外側采用間距為1m的[10豎帶,豎帶高2.1m;在豎帶上下各設一條Ф16的栓桿作拉桿,上下拉桿間間距為1.9m ,在豎帶外設Ф48的鋼管斜撐,支撐在橫梁上。端模為特制大鋼模,面模厚度為δ6mm,肋板高為10cm,在肋板外設[10背帶。端模外則由特制三角架背帶支撐,空隙用木楔填塞。2、 底模支撐底模為特制大鋼模,面模厚度為δ8mm,肋板高為10cm。在底模下部采用間距0.4m工16型鋼作橫梁,橫梁長為4.5m。蓋梁懸出端底模下設三角支架支撐,三角架放在橫梁上。橫梁底下設縱梁。橫梁上設鋼墊塊以調整蓋梁底2%的橫向坡度與安裝誤差。與墩柱相交部位采用特制鋼支架作支撐。3、 縱梁在橫梁底部采用兩根45#工字鋼作為縱梁,單根縱梁長19m。縱梁在墩柱外側用[10槽鋼連接,使縱梁形成整體,增加穩定性。橫梁與縱梁采用U型螺栓連接;縱梁下為砂箱和抱箍。4、 砂箱和抱箍砂箱采用板厚t=16mm鋼板制作,砂箱為40*30cm,每個砂箱設有泄砂孔。制作砂箱前,砂先烘干后裝箱,每個砂箱預壓600KN。抱箍采用兩塊半圓弧型鋼板(板厚t=16mm)制成,M24的高強螺栓連接,抱箍高50cm,采用16根噴砂后涂無機富鋅漆的16Mn鋼高強螺栓連接。抱箍在墩柱上產生摩擦力提供上部結構的支承反力,是主要的支承受力結構。 為了提高墩柱與抱箍間的摩擦力,同時對墩柱砼面保護,在墩柱與抱箍之間設一層2~3mm厚的橡膠墊。5、 工作平臺與防護欄桿(1)工作平臺設在橫梁懸出端,在橫梁上鋪設2cm厚的木板,木板與橫梁之間采用鐵絲綁扎牢靠。(2) 工作平臺欄桿采用Ф50的鋼管搭設,在橫梁上每隔2m設一道1.2m 高的鋼管立柱,豎向間隔0.5m設一道鋼管立柱,鋼管之間采用扣件連接。立柱與橫梁的連接采用在橫梁上設0.2m 高的支座。鋼管與支座之間采用插銷連接。
請問通訊鐵塔抱桿如何安裝
有在抱桿上直接焊角鋼,角鋼上打孔,再與塔身連,還有用抱箍夾緊的
抱箍是什么材料的
抱箍的英文為 Hold hoop
抱箍我們平時也叫做卡箍、喉箍。正式說法通常為抱箍。
抱箍是什么東西?說白了是上在圓形柱體上的一種金工件。再講的直白一點,見到馬路上電線桿子上卡住角鋼(橫擔)的,兩個半圓的鐵卡子!
所謂抱箍是用一種金屬或塑料或玻璃鋼等材料抱住或箍住另外一種材料的構件,它屬于金具中的緊固件。
一般情況下,抱箍裝置由箍板、翼板、拉結筋板、螺栓及內襯墊構成。根據實際的需要添加或減少一些相關零配件。
抱箍有好多種:電纜抱箍,電線桿抱箍,拉線抱箍,吊線抱箍,不銹鋼抱箍都是比較常用和普遍使用的。
我們平時看到的抱箍中有一種嵌入式抱箍,它是由左、右兩半片抱箍對合后聯接而成。左、右兩半片抱箍均呈半圓環狀,半圓環兩端向外彎折,各形成一個安裝耳。其特征在于:所述的左半片抱箍一端的安裝耳上開有嵌槽,相應的,與其相配合的右半片抱箍相應端的安裝耳上設置有銷軸,右半片抱箍一端安裝耳上的銷軸嵌入左半片抱箍一端安裝耳上的嵌槽。
本廠生產的抱箍具有產品牢固,結合穩定,材料耐腐蝕性強等優點。
什么工程適合用抱箍法
在管道安裝工程中,通常是抱箍卡住管道,然后抱箍再固定在牢固的基礎物體上,從而固定管道.其他安裝工程中也有用到抱箍的,如電力工程中就用抱箍固定橫擔在圓形的電桿上,橫擔就承受電線的拉力和張力,總之,抱箍是用來抱住圓柱體并固定安裝的金具. 抱箍 Hold hoop所謂抱箍是用一種材料抱住或箍住另外一種材料的構件. 它屬于緊固件.
橋梁抱箍施工需要安裝橡膠皮嗎
為確保抱箍不對結構產生影響,建議加上橡膠墊圈.為確保抱箍不對結構產生影響,建議加上橡膠墊圈.
等電位盒如何嵌裝在柱上
首先根據管道外徑的大小選擇相應規格的專用抱箍(抱箍內徑等于管道外徑),抱箍材質應為鍍鋅扁鋼或銅帶,厚度滿足強度要求.然后將抱箍套在管道上,通過相應規格的螺拴、螺母及彈簧墊圈與等電位聯結線連接牢固,安裝時要將抱箍與管道的接觸表面刮拭干凈.施工完畢后應測試導電的連續性,導電不良處應及時補作跨接線.金屬管道連接處一般不需加接跨接線.給水系統的水表應加接跨接線,以保證水管的等電位聯結和接地的有效;金屬管道的金屬保護套管應與金屬管道跨接連接.華天世紀http://www.whhtsj.com.cn等電位
500千伏高光纜附件方法
光纜驗收注意事項:
1. 光纜所使用的金具,必須與光纜的外徑和光纜的絞合方向相吻合,必須具有光纜相關匹配的額定抗拉強度;
2.
3. 2.耐張線夾和懸垂線夾,必須按照金具生產廠商或配套的接地線進行接地;
4.
5. 3.耐張線夾分為三類:終端型(單邊),接續型(雙邊),通過型(雙邊)。終端型線夾用于纜終端,接續型用于相鄰二盤光纜的接續塔上,通過型一般用于線路水平偏角大于60°或仰角大于30°以上以替代懸垂線夾;
6.
7. 4.單懸垂及雙懸垂線夾預絞絲單懸垂一般用于線路轉角小于30°或線路仰角小于15°的通過型塔上,預絞絲雙懸垂一般用于線路轉角30°和60°或線路仰角小于15°和30°的通過型塔上;
8.
9. 5.引線夾具是用于光纜從(桿)塔引下固定, 引線夾具的安裝間距為1.5m-2m;
10.
11. 6.吊線架掛位置:位于最末層線擔下不小于45cm 處,距地面高度不夠時可局部上移;兩層以上吊線,間距不一般為40cm;附件安裝前,應對已架設的光纜進行臨時接地,光纜金具上的各種螺栓及銷釘的穿向應與其它地線金具的螺栓穿向一致。
12.
13. 7.所有的內絞絲尾端應對擠,偏差不超過50mm,否則重新安裝;為了避免產生電弧,防振鞭與金具預絞絲末端應保持適當距離。
14.
15. 8.根據線路桿塔的種類不同,其塔型有角鋼型和圓柱型,因此,引下線夾的安裝方式也分為角鋼型結構和抱箍型結構。引下線在安裝過程中,光纜的彎曲半徑不得小于600mm;
16.
17. 9. 鐵塔的引下線統一由腳釘角主材引下;水泥桿的引下線夾由架設光纜側引下,引下線夾具平均安裝距離1.5~2m;
18.
19. 10.余纜架的安裝,對于鐵塔,余纜架安裝在距地面7m 以上或處于下橫擔下方第一個橫隔面附近的位置;對于水泥桿,安裝高度為導線橫擔下方5~6m;對于龍門架,安裝高度離地2.5m;
20.
21. 11.光纜在水平和垂直兩個方向上的投影不能與導線和地線出現交叉,以避免在風偏和蠕動時光纜與導線、地線產生碰撞(鞭擊);
22.
23. 12.光纜不應與桿塔產生碰撞和摩擦;
24.
25. 13.在滿足以下條件情況下,ADSS 光纜的架設應使線路桿塔受力最小。ADSS 光纜與地面及交叉跨越物的最短距離要求如下:a)居民區(村莊)6m b)鐵路7.5m c)公路6m d)房屋垂直距離2.5m e)通信線交叉距離1m f)10kV 電力線交叉距離1.5m g)35kV 帶電導線、架空地線3~1.5m h)110kV 帶電導線、架空地線3.5~1.5m 光纜緊線后,必須對光纜端口進行包封處理,防止光纜受潮、受污。
26.
27. 14.光纜接續包括光纖接續、銅導線、護套、加強芯的連接,接頭損耗的測量,接頭盒的封裝及接頭的保護安裝等,要求:連接損耗小,滿足線路傳輸性能要求,性能可靠、穩定。光纜接續是光纜 線路施工的重要環節,光纖熔接和接頭盒保護是目前光纜永久(固定)式接續最常用的方法。
28.
29. 15. 接頭盒必須嚴格程序安裝部件,并經驅潮處理后加以封裝;
30. b) 接頭盒、余纜架應按設計要求,固定在合適的高度位置上;
31. c)余纜盤繞完成后,應采用長* 500mm*寬1.2mm 不銹鋼帶,進行四點捆扎。
32.
33. 16. 余纜處理應嚴格按設計要求,普通光纜的余纜可盤留固定在電桿或架空吊線上;電力光纜在余纜應盤留在余纜架內,并按設計要求懸掛在構架或鐵塔上。
