氟碳漆的施工程序是怎樣的
氟碳涂料施工工藝第一步:氟碳漆施涂的基層要求
1、抹灰和混凝土的基層質量應符合《JGJ建筑裝飾工程施工及驗收規范》;
2、清除抹灰層或混凝土表面層(包括分割縫、窗框周圍等)的污物;
3、氟碳漆施涂的基層要求必須牢固、無酥松和裂縫、起翹現象,而且基層表面平整度≤2mm。
氟碳涂料施工工藝第二步:氟碳漆施涂的基面處理
1、墻面要求達到基本清潔,無浮塵、無粘附顆粒物;
2、施涂墻面平整度要求≤2mm;
3、用毛刷、鏟刀或砂紙清除墻面的顆粒雜物,鏟除墻面酥松的水泥層;
4、檢查墻面平整度,大的突起處需砂磨平整,大的凹陷或孔洞處用水泥砂漿進行填補并打磨平整;
5、對墻面較大裂紋進行切割,并連續多遍進行填充高彈膩子,直至墻面平整,膩子干燥后打磨平整;
6、滿批氟碳漆專用抗裂膩子:
①、采用氟碳漆專用抗裂膩子:氟碳漆抗裂膩子專用添加劑:水=20:1:8的比例進行膩子的調配,膩子必須用手電鉆進行充分攪拌均勻;
②、最長放置時間為4小時,超過4小時不得使用,已經固化的漿料也不能使用;檢查墻體表面有無顆粒粉塵等沾污物,應該將其清理干凈;
③、用兩米長的鋁合金靠尺拖刮膩子,先豎刮一遍,然后橫刮一遍,靠尺運行速度及用力應均衡,否則會沿靠尺運動的方向形成波浪狀而影響其平整度;
④、粘貼裝飾膠帶,按要求進行界格條的分割,界格分好后披膩子,然后逐遍將膠帶撕下;
⑤、膩子一般批嵌4-5遍;
⑥、膩子層干燥(一般不超過4小時)后進行砂磨,時間太長,膩子干硬,將很難砂磨(浪費人力和砂紙),必須將粗糙膩面完全磨光,否則后續施工將浪費大量膩子;
⑦、應采用120目或150目砂紙打磨;
⑧、膩子打磨后墻面凸凹不平現象應徹底消除,同時修直陽角和腰線。
氟碳涂料施工工藝第三步:拋光膩子施工
1、在打磨平整的膩子上進行拋光膩子的施工;
2、要求表面無批刮印痕,尤其是陰陽角、滴水線、窗沿及落水管附近墻面;
3、線條平直、陽角筆直,無殘缺;
4、用指甲摳無掉粉現象,粘結力合格;
5、手感平滑,無凸凹及起伏的感覺。
氟碳涂料施工工藝第四步:底漆噴涂
1、在完全干燥的墻面(墻體要干燥,墻面含水率小于8%)上噴涂底漆(氣壓在5-8kg/cm2,無水噴涂);
2、要求噴涂均勻,不能漏噴,顏色應保持均勻一致,不得出現發花現象,刮風(六級以上)及雨天不能施工;
3、底漆噴涂一遍,噴涂完畢進行檢查,發現墻面有批刮印痕或蜂眼現象,必須打磨至符合要求;
5、打磨應采用280目或360目水磨砂紙,打磨應仔細,注意不能將涂膜磨穿;
6、打磨完畢應進行除塵處理,用抹布等將墻面上打磨產生的粉塵處理干凈。如果除塵不徹底,氟碳漆施工后將無法達到平滑的涂膜;
7、底漆噴涂后,應顏色均勻,光澤均勻,涂膜表面光滑,無粉塵等污漬。
氟碳涂料施工工藝第五步:氟碳面漆噴涂
1、底漆完全干燥后,氟碳漆面漆按主漆:固化劑:稀釋劑=10:1:2的比例進行施工配比;
2、調配后的氟碳漆必須采用200目紗網進行過濾,稀釋劑在放置過程中應不斷攪拌,以免沉淀;
3、噴槍型號:W-77,噴嘴尺寸:1.5-2.0mm,氣泵壓力:0.3-0.5Mp;
4、施工時應考慮噴涂人數、噴涂面積、噴涂基面、吊籠分布的配合,
考慮到本工程的實際情況,安排施工人員同時進行噴涂,在保證不流掛的前提下,盡可能的噴厚一些;
5、應做好防污和防毒工作,對落水管等應進行保護,工人施工時應戴防毒面罩和手套等防護用品,同時嚴禁煙火;噴涂應均勻,密度合理,無流掛、明暗不均、發花等現象,手感細膩,光澤均勻,無批刮印痕和凸凹不平現象。
氟碳涂料施工工藝第六步:清理
1、清理氟碳涂料施工中被污染的地方,如玻璃、水管等位置,同時注意保護其他成品,而且要求清理徹底;
2、對生活區及庫存區進行清理,恢復原樣。
氟碳涂料施工工藝流程是怎樣的
氟碳漆的施工程序:1、刮涂彈性防水膩子并找平基面; 2、 刷涂封閉底漆; 3 、刷涂氟碳中間漆(一般為白色) ;4 、刷涂氟碳面漆(顏色按圖紙要求).施工方法:采用噴槍噴涂的方法噴涂兩道. 厚 度:干膜厚度為60微米,用量0.20L/㎡ .質量要求:漆膜要求均勻一致,無漏涂、重涂.
氟碳漆噴涂的具體工藝流程誰能告訴我
氟碳漆 噴涂流程和普通油漆流程一樣,油漆的特性會有點不一樣,工藝基本一樣,看你做的是啥行業 工業就會有所不同,操作的方式和環境決定了操作的工藝
外墻氟碳漆的施工步驟有哪些?
外墻氟碳漆為自干型磁漆.成份一為氟碳樹脂的色漿,成份二 為六亞甲基二異氰酸酯縮二尿.兩組份分裝,使用前按規定的比例 配漆.主要用于重點建筑設施、工程設施的永久性涂裝.其施工步 驟如下: 1、墻體處理 2、門窗地面護欄的保護; 3、批刮膩子; 4、鋪墻面網格布; 5、分格處理; 6、多層膩子施工及施工后的打磨清理; 7、噴涂底漆、中涂、面涂各一遍; 8、涂刷分格線內黑色涂料; 9、局部修補及清理. 備注: 1、外墻氟碳漆含有有機溶劑,應遠離火源,隔絕熱源. 2、儲存期為一年.過期需經檢驗合格可繼續使用.
氟碳漆施工工藝
氟碳漆根據基材不同,施工工藝是不同的! 樓主你想問的是什么基材的施工工藝呢! 是外墻金屬氟碳漆施工工藝 是鋼結構氟碳漆施工工藝 是鋁型材氟碳漆施工工藝 是玻璃幕墻氟碳漆施工工藝 還是其他氟碳漆施工工藝呢!
外墻氟碳漆噴涂施工工藝有哪些詳細步驟
外墻氟碳漆主要施工工藝及要點如下:(供參考而已。具體在買外墻氟碳漆的時候可以咨詢油漆廠家或找專業的油漆施工團隊進行施工)【科漆士廠家】
1.外墻新水泥砂漿墻面基層前處理
1.1 砂漿疙瘩:用角磨機磨平。
1.2 孔洞:用水泥沙漿填平。
1.3 空鼓部位:敲除用水泥沙漿抹實。
1.4 已發生開裂但不空鼓的基層:先用彈性膩子填縫,圍繞裂縫周邊滿批一道彈性膩子,利用其表面粘性貼網格布,并用批刀壓實。干透后,批刮第二道彈性膩子,彈性膩子總厚度至少為1.5mm。彈性膩子完成干透后,可進行下一道工序(找平膩子)或直接批刮細面膩子。
2.氟碳外墻分格縫的設定與切割
2.1 分割縫的分割劃分在找平膩子施工前進行(這樣可避免在大面找平時膩子的接頭問題)。分割縫的深度、寬度、板塊大小和整體規劃設計好后,需與甲方溝通并達成一致。
2.2 用墨斗按規劃設計要求彈出分割線,每條分割縫按縫寬彈2條線。
2.3 用切割機開始切縫,切割時適當用力抓緊切割機,手腕放松,沿墨線開始切割。
2.4 用工具敲出兩條切縫線中間的混凝土沙漿。
3.批刮找平膩子
3.1 按分割板塊的長度和寬度,準備兩把鋁合金刮尺。
3.2 用批刀在分割好的板塊上沿水平方向滿批一道膩子,用刮尺沿水平方向用力刮平,凹陷的地方用膩子填充修補再刮平。待其表干后,再沿垂直方向滿批膩子一道,然后用另一把刮尺沿垂直方向豎刮,若有凹陷,用找平膩子填充后再豎刮。若平整度仍達不到要求,重復上述步驟,直到滿足要求為止。
3.3 工藝要求:每一次批刮厚度需≤10mm;完成后平整度要求:2米靠尺檢查,平整度誤差在<1mm之內。
3.4 批刮找平膩子工藝流程圖:
4.批刮細膩子
4.1 將氟碳漆專用細膩子甲乙組份拌和均勻。要求在2小時內用完,必要時可加適當清水調節稠度。
4.2 滿批細膩子1~2遍,邊批邊按壓刮痕,兩遍間隔為4~6小時,每遍膩子層厚度約為0.5mm。
4.3 干燥后用180~240目砂紙打磨膩子表面,打磨時注意保持膩子表面平面效果。
4.4 批刮細膩子施工工藝圖示:
5.環氧滲透底漆
5.1 施工描述:環氧滲透底漆按照比例混合均勻后,需靜止15分鐘熟化。用噴槍吹干凈細表面的浮塵,開始刷涂環氧滲透底漆一遍。干燥24小時打磨后,進入下道工序——點補油性光面膩子。
5.2 注意事項:
5.2.1 環氧滲透底漆配比為漆︰固=5︰1,稀釋劑適量,混合均勻后應靜止10~15分鐘熟化。
5.2.2 在掃涂環氧滲透底漆之前,應確保細膩子完全干透(至少在晴日下條件下風干一天)。
5.2.3 當天混合好的環氧滲透底漆確保在8小時之內用完。
5.2.4 掃涂環氧滲透底漆的表面,無需打磨,需干燥12~24小時(視氣溫情況)之后,才能開始下道工序。
5.2.5 自本工序開始,必須注意噴漆過程的成品保護。
6.光面膩子
6.1 將光面膩子二組份按重量比混合均勻后,可以開始點補光面膩子。
6.2 施工后光面膩子需干燥24小時之后采用400~600目砂紙打磨平整。完工后的表面應光滑細膩,無刮痕,無砂痕。
7.氟碳專用底漆
7.1 底漆、固化劑稀釋劑按比例混均勻后,靜止20分鐘消泡、熟化。用150目的過濾網過濾到噴槍壺內,上緊壺蓋。
7.2 空壓機的壓力應在0.2MPa~0.5Mpa之間。
7.3 用噴槍吹干凈基面的浮灰后,開始噴涂作業。
7.4 調試噴槍:調整噴槍的空氣流量、出油量和噴霧幅寬,觀察噴出的漆膜干濕狀況(漆膜應呈潤濕狀態而無流掛現象),并對噴槍作相應調整。
7.5 先橫向走槍一遍,注意噴涂圖形的搭接,即去槍和回槍的運行軌跡應有三分之一的部分相互重疊。然后將噴嘴空氣帽轉動90度(使漆霧圖形呈水平),豎向噴涂一遍,這樣重復1~2個過程。
7.6 底漆需至少干燥24小時后,用600目砂紙打磨到完全平整光滑為止。
7.7 專用底漆施工示意圖:
7.8 注意事項:
7.8.1 開罐后的底漆應先用手電鉆攪拌均勻。
7.8.2 底漆配比為漆:固=5︰1,稀釋劑適量,先將底漆與固化劑混合并攪勻后,再逐漸加入稀釋劑,邊加入邊攪勻。
7.8.3 宜采用少量多次的原則配料。一次配料應確保在8小時內用完?;旌虾玫钠崃铣^8小時不能再用。
7.8.4 禁止水份或汗液滴入漆料中。
7.8.5 調整噴槍時,應確保剛噴上的漆膜保持潤濕狀態而又不發生流墜。
7.8.6 噴槍槍嘴與基面正常距離為300±50mm;噴涂時,噴涂距離保持恒定是確保漆膜厚度均勻一致的重要因素;噴涂時噴槍必須與基面保持垂直或準垂直狀態;運行時保持平行,能使噴涂距離恒定。
7.8.7 噴槍的運行速度一般控制在30~60厘米/秒。
7.8.8 施工作業期間,嚴禁煙火。
8.氟碳面漆
8.1.1 氟碳面漆配比為漆:固=5:1。面漆、固化劑稀釋劑按比例混均勻后,靜止20分鐘消泡、熟化,用200目的過濾網過濾到噴槍壺內,上緊壺蓋。
8.1.2 空壓機的壓力應在0.2MPa~0.5Mpa之間。
8.1.3 噴涂過程及工藝流程與中涂漆操作工藝相同。
大橋水性氟碳漆施工流程具體有哪些步驟?
一、基面處理及要求:墻體及水泥砂漿墻面需經過充分的養生干燥,一般夏季在4周以上,冬季時間延 長一倍,使得墻體中的水份及堿份充分析出,含水率在10%以下,墻面的PH值<10;
墻面需清潔、無塵、無疤痕、無油污、無霉藻;如有裂縫要先行處理,對于大裂縫要切開填充膩子處 理,小裂縫用膩子封閉;視墻面狀況及業主裝飾設計要求,確定墻面是否需要進行刮涂膩子找平;一般 情況下,墻體平整度達到2-3mm/2m,即可直接涂裝,如有更高要求,則要刮涂外墻膩子。
對于仿鋁板涂裝,考慮到平整度及抗開裂性,則需刮涂抗裂膩子至平整度達到1mm/2m,已達到鋁板效 果。
二、水性氟碳漆施工,對于平涂效果,基面處理好后,可以直接涂刷水性封閉底漆(白色);對于浮雕 質感效果涂裝,則先用拉毛或彈涂骨料做出相應效果,再涂刷水性封閉底漆(白);
三、刷涂說明,常溫下底漆涂裝完6小時,即可涂刷水性氟碳漆,通常情況下,涂刷2道,每道間隔6小時 以上.需注意的幾點是:
根據現場情況,添加不超過10%的水來調整粘度;每次涂刷要均勻,不可過厚,不可有刷痕,顏色、光澤 要均勻一致;)仿鋁板效果水性氟碳金屬漆建議噴涂,不可加水或極少量加水,噴涂時注意保護,防止 漆霧污染影響裝飾效果。
氟碳漆操做工藝是什么流程?
氟碳漆的施工工藝因噴涂材質不同而不盡相同,現附上外墻用氟碳涂料施工工藝,
基層要求
1.抹灰和混凝土的基層質量應符合《JGJ建筑裝飾工程施工及驗收規范》。
2.抹灰層或混凝土表面層(包括分割縫、窗框周圍等)不得有污物。
3.基層表面必須牢固、無酥松,不得有裂縫或起殼,平整度≤2mm,基層無浮塵,無粘附顆粒物。
4.抹灰和混凝土基層涂刷外墻涂料要求含水率不得大于10%,PH值不得高于9,新粉刷水泥砂漿墻面夏季要求養護10天以上,冬季需20天以上,現澆混凝土墻面夏季需養護21天以上,冬季需28天以上。
基面處理
1.檢查墻面平整度,大的突起處需砂磨平整,大的凹陷或孔洞處用水泥砂漿進行填補并打磨平整.
2..對墻面較大裂紋進行切割,并連續多遍進行填充高彈膩子,直至墻面平整,膩子干燥后打磨平整.
3.用毛刷、鏟刀或砂紙清除墻面的顆粒雜物,鏟除墻面酥松的水泥層.
4.處理完畢要求符合平整度要求≤2mm.
5.墻面達到基本清潔,無浮塵,無粘附顆粒物。
滿批氟碳漆專用抗裂膩子
1.采用氟碳漆專用抗裂膩子:氟碳漆抗裂膩子專用添加劑:水=20;1;8的比例進行膩子的調配,膩子必須用手電鉆進行充分攪拌均勻。
2.最長放置時間為4小時,超過4小時不得使用,已經固化的漿料也不能使用;檢查墻體表面有無顆粒粉塵等沾污物,應該將其清理干凈。
3.用兩米長的鋁合金靠尺拖刮膩子,先豎刮一遍,然后橫刮一遍,靠尺運行速度及用力應均衡,否則會沿靠尺運動的方向形成波浪狀而影響其平整度。4.粘貼裝飾膠帶,按要求進行界格條的分割,界格分好后披膩子,然后逐遍將膠帶撕下。
四氟乙烯-乙烯基醚類型氟碳涂料配方
5.膩子一般批嵌4-5遍; 6.膩子層干燥(一般不超過4小時)后進行砂磨。時間太長,膩子干硬,將很難砂磨(浪費人力和砂紙),必須將粗糙膩面完全磨光,否則后續施工將浪費大量膩子。
6.應采用120目或150目砂紙打磨。
7.膩子打磨后墻面凸凹不平現象應徹底消除,同時修直陽角和腰線。
拋光膩子
1.在打磨平整的膩子上進行拋光膩子的施工。
2.要求表面無批刮印痕,尤其是陰陽角、滴水線、窗沿及落水管附近墻面。
3.線條平直、陽角筆直,無殘缺。
4.用指甲摳無掉粉現象,粘結力合格。
5.手感平滑,無凸凹及起伏的感覺。
氟碳漆門窗施工工藝具體步驟有哪些?

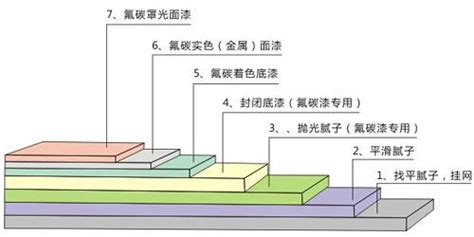

氟碳漆的施工工藝:基面處理.基面檢查.分格縫填膠及修補.抗開裂復合體系膩子施工(粗粉、柔性防水膩子).氟碳涂料專用找平膩子施工.保護(保護涂料體系半成品、成品免受污染、破壞;同時防止其他施工項目免受污染、破壞).氟碳涂料專用拋光.打磨、養護 .氟碳專用封閉底漆施工.氟碳面漆施工.分格縫上色.修繕、清理 .晨光氟碳漆水性環保,附著力極強,柔韌性強,色澤飽滿質感好,裝飾性強.用于鋼鐵架子之類的地方比較適合的.
水性氟碳漆施工工藝
水性氟碳漆可采 用噴涂、滾涂、批刮方式. 在施 工前對前面要求:平整、清潔、 干燥、牢固等. 施工根據設計要 求和成本而定,下面提供兩個施 工方案: 一、高成本工藝: 1 找 平膩子 2 封閉底漆 3 彈性膩子 4 (彈性)中涂漆 5 水性氟碳面漆 6 罩光漆(PVC分隔條和網格布據 要求而定) 二、低成本工藝: 1 封閉底漆 2 中涂漆 3 水性氟碳面 漆 以上是施工方式與工藝,施工 要求有: 1、施工前應安排好能 足夠一次性完成一個工作面的工 程量的工人;
